11月14日,渭電公司#6機組點火、并網一次成功,供熱系統如期、安全、穩定投運,這一民生工程的正常運行,標志著2019至2020年西安市北郊地區市政供暖工作正式啟動,也標志著公司渭河項目部從10月21日起,歷時25天的“#5機供熱改造及#6機轉子更換”工作圓滿完成。
科學謀劃 提前準備 精細化管理保駕護航
開工前,項目部以精細化管理為抓手,提前準備、提前部署,制定了高背壓轉子更換及大型物品起吊工作“三措”,編制了檢修作業文件包,進行了作業風險點辨識,全力確保此次供熱工作安全、質量、工期三達標。
工作中,項目部嚴格實行崗位作業A、B、C卡制度,嚴密推行干部走動式管理,堅持各級領導干部、管理人員按照精細化標準對作業現場、崗位操作實行全時空、全天候、全過程的精細化走動式管理,達到無死角、無缺漏的現場流程控制。
對重要檢修現場區域,進行了分區隔離,并嚴格執行《生產現場門禁管理制度》,要求現場設備設施、工器具等定置化管理,重要工序有數據、有標準,通過驗證標準降低主觀人為因素造成的影響,力求將精細化管理要素貫穿于檢修過程每個環節中,實現安全、質量、進度全方位管控。
周密部署 密切配合 全力保障工作順利完成
針對#6機高背壓轉子更換與#5機供熱通流改造同時進行的局面,項目部堅持“一盤棋”的思想,機務隊合理調配汽機、起重專業人員,實行兩班倒作業,保證轉子更換工作不間斷。鍋爐、灰硫專業主動作為,抽調人員參與堵板更換、閥門安裝等工作。工作推進的關鍵時刻,項目部的女工們也積極參戰,幫助進行轉子隔板葉片清理、打磨等工作。

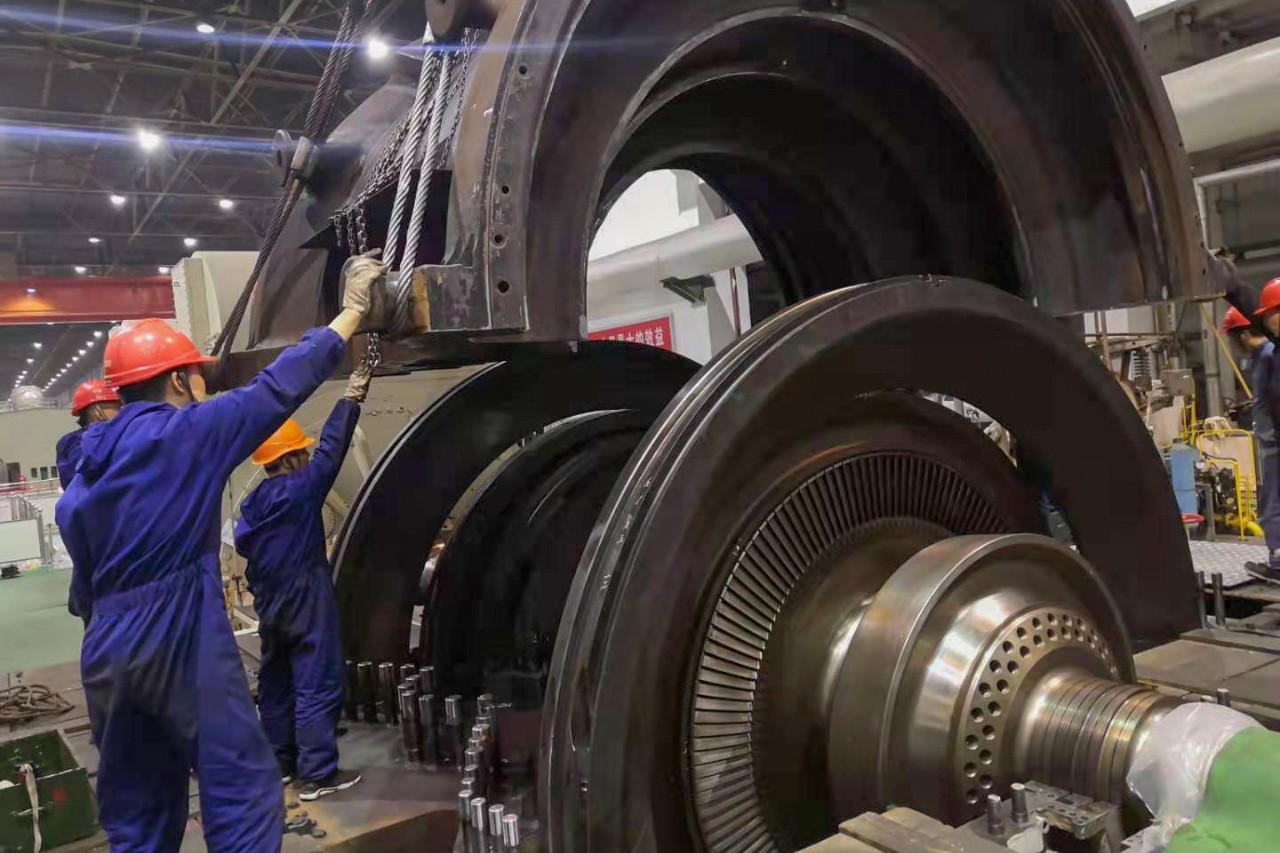

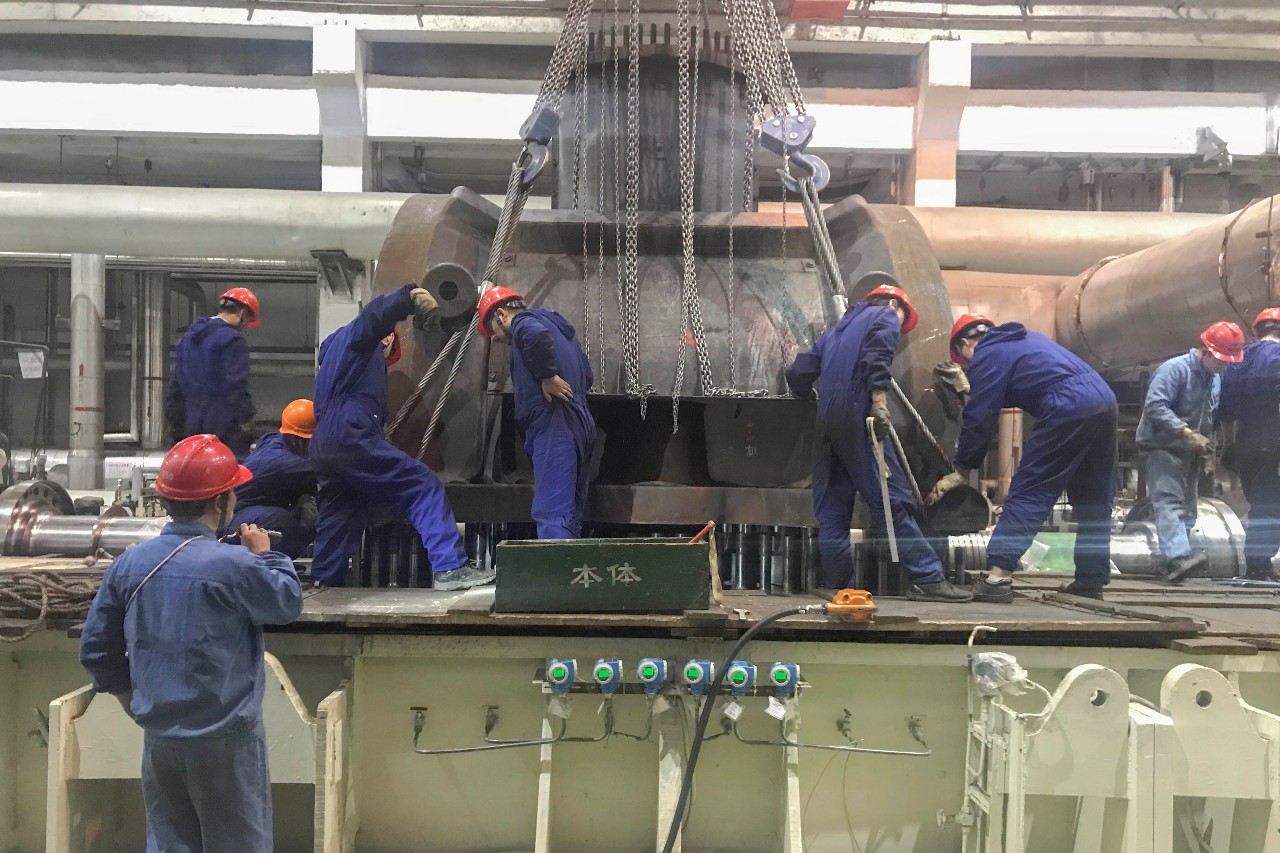

本次工作的重中之重是#6機高背壓轉子更換,直接關系到機組能否按期對外供熱,僅有13人的主機班承擔起了這項需要35人擔負的重任,他們組織精兵強將,加班加點,通宵奮戰在生產一線。在低壓缸的解體過程中,因為隔熱罩遮擋,電動工具不能正常使用,面對50多個M75×460的大型螺栓,班組全體人員紛紛上陣,用大錘一錘一錘敲、用扳手一根一根拆,最終只用了2天時間,為后續的工作贏得了寶貴時間。
在一次次大戰、硬戰的考驗面前,在一次次急難險重檢修任務的錘煉中,渭河項目部的管理和組織能力得到極大的提升,員工的技術技能和專業素養得到進一步的提高,一支“專業、專注、精益求精”的檢修隊伍正在逐漸形成、壯大。
